Вместо 8 месяцев почти 3 года: реставрация легендарного Обелиска строителям Цимлянской ГЭС становится бесконечной

Вокруг тридцатиметрового шпиля, возвышающегося над правобережной плотиной Цимлянского гидроузла, уже третий год «кипят» реставрационные работы.

Обелиск в память строителей Цимлянского гидроузла, один из главных символов Цимлянска, продолжает ждать завершения реставрации. И если изначально работы планировали закончить еще в ноябре 2023 года, то теперь сроки снова сдвинуты до конца 2025 года.

Разговоры о восстановлении памятника началась еще в 2017 году, тогда была подготовлена проектно-сметная документация. Однако конкурс на подрядчика удалось провести только в 2023-м. Первоначальная стоимость работ составляла 36 миллионов рублей, но уже после начала ремонта выяснилось, что состояние обелиска значительно хуже, чем предполагалось.

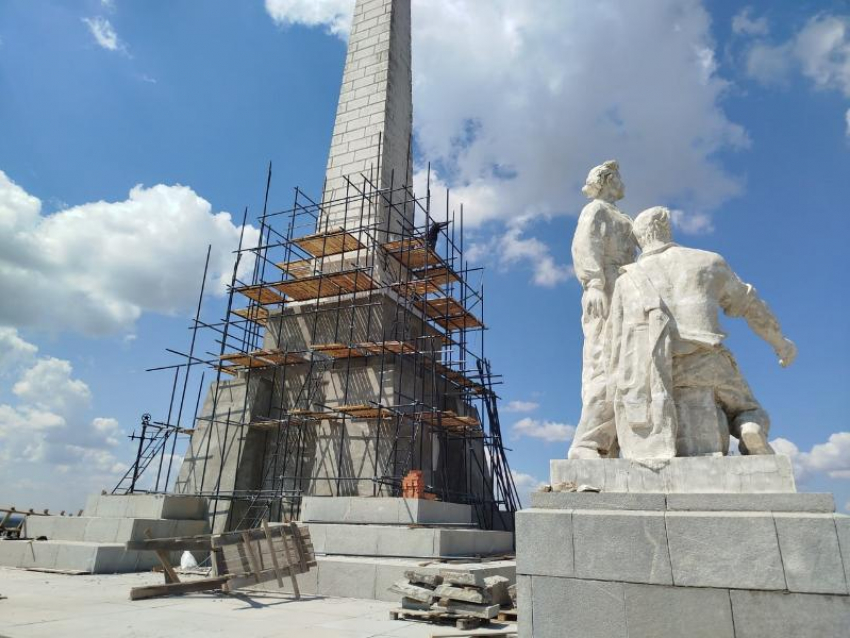

Основание памятника и пьедесталы скульптурных групп пришлось частично разбирать, что потребовало дополнительных средств и времени.

Между тем, первые проблемы, которые бросились в глаза горожанам, выявились еще в далеком 2014 году. Тогда, во время автопробега коммунистов, ими был замечен крен, который дал украшающий монументальное изваяние герб. Несколько лет спустя его демонтировали.


В 2024 году из резервного фонда правительства Ростовской области выделили 61 миллион рублей, а в июле провели новый аукцион, где единственный участник ООО "Наследие Проект" получил контракт на 64,1 миллиона. Несмотря на это, завершить реставрацию в срок до 31 октября 2024 года не удалось.

Глава администрации Цимлянского района Елена Ночевкина регулярно инспектирует ход работ и заявляет, что объект постепенно меняется.

- Обелиск – визитная карточка не только нашего города, но и всего района! Он символизирует благодарность труженикам, которые участвовали в строительстве гидроузла, а также служит смотровой площадкой с видом на водохранилище, Дон и Волгодонск, — отметила она в своем Телеграм-канале.

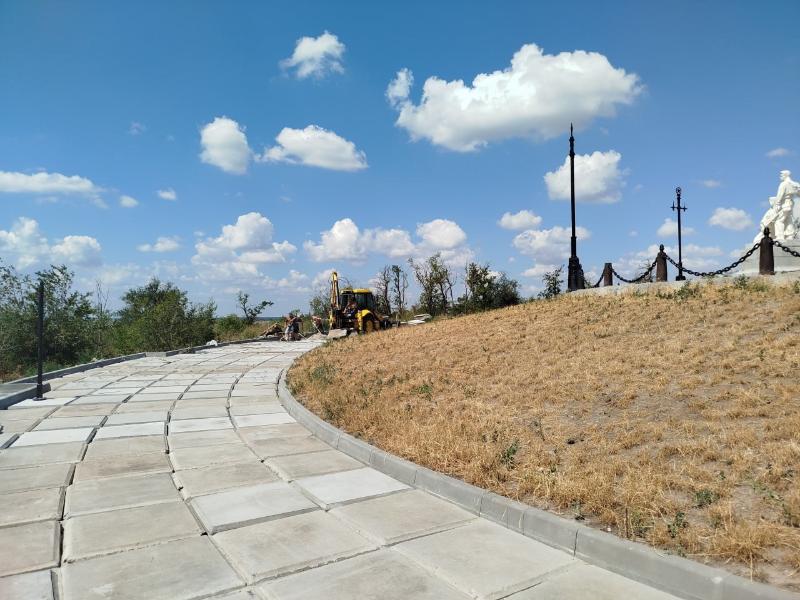

На данный момент, по словам главы администрации Цимлянского района, работы идут активно.


Однако оптимистичные заявления чиновников пока не подтверждаются реальными темпами работ. Каждый год сроки переносятся, а бюджет растет. В том же посте Елена Ночевкина и поделилась информацией новом сдвиге сроков, на этот раз без уточнения даты окончания работ, а лишь выразив надежду на их завершение в этом году.

- Напомню, в связи с тем, что во время производства работ выявлено аварийное состояние объекта, возникла необходимость проведения аварийно-восстановительных работ. Вследствие этого проведена корректировка проектно-сметной документации, и следовательно, срок исполнения работ продлен, - написала глава района.


Жители Цимлянска в городских чатах и группах социальных сетей уже начинают проводить параллели с историей реконструкции Приморского парка, которая закончилась громким уголовным делом. Тогда тоже были сорваны сроки, а выделенные деньги освоили с многочисленными нарушениями.

Пока власти заверяют, что с Обелиском всё под контролем, но с каждым переносом сроков доверия к этим обещаниям становится меньше. Остается надеяться, что памятник, переживший 70 лет без капитального ремонта, наконец-то дождется восстановления – без новых скандалов и уголовных дел.

Фотографии взяты в официальном телеграм-канале главы администрации Цимлянского района.
